Muốn xây thêm tầng hai mà lo vi phạm quy định về phần đua ra? Bài này trả lời bằng đúng văn bản đang có hiệu lực tại thời điểm tháng 9/2026 — và chỉ ra vì sao con số bạn đọc được ở phần lớn các bài viết khác đã sai căn cứ từ năm 2020.
Cập nhật 17/9/2026 — vì sao bài này khác các bài khác. Hầu hết bài viết về độ vươn ban công trên mạng vẫn dẫn Quyết định 04/2008/QĐ-BXD (QCXDVN 01:2008/BXD). Văn bản đó đã bị thay thế bởi Thông tư 22/2019/TT-BXD từ 01/7/2020, và bản hiện hành là QCVN 01:2021/BXD kèm Thông tư 01/2021/TT-BXD, hiệu lực 05/7/2021.
Quan trọng hơn: QCVN 01:2021/BXD không còn bảng quy định độ vươn ban công theo chiều rộng lộ giới. Bảng đó vẫn tồn tại, nhưng nằm ở một chỗ khác và có tính chất pháp lý khác hẳn. Phần dưới nói rõ chỗ đó là đâu.
Xây nhà tầng 2 được đua ra bao nhiêu mét?
Trả lời ngắn. Con số được dùng phổ biến nhất hiện nay là 0 – 0,5 – 0,9 – 1,2 – 1,4 m tương ứng với lộ giới dưới 5 m, 5÷7 m, 7÷12 m, 12÷15 m và trên 15 m. Bảng này thuộc TCVN 9411:2012 “Nhà ở liên kế – Tiêu chuẩn thiết kế”, mục 6.4.4.2, Bảng 2.
Nhưng TCVN là tiêu chuẩn tự nguyện. Theo Điều 23 Luật Tiêu chuẩn và Quy chuẩn kỹ thuật 2006, tiêu chuẩn chỉ trở thành bắt buộc khi được viện dẫn trong văn bản quy phạm pháp luật hoặc trong quy chuẩn kỹ thuật. TCVN 9411:2012 cũng chỉ áp dụng cho nhà ở liên kế, không phải mọi nhà ở riêng lẻ.
Con số ràng buộc với công trình của bạn là con số ghi trong giấy phép xây dựng, được cấp căn cứ vào quy hoạch chi tiết, thiết kế đô thị và quy chế quản lý kiến trúc của địa phương. Nếu địa phương viện dẫn TCVN 9411 thì bảng trên thành bắt buộc; nếu địa phương quy định khác thì áp theo địa phương.
Vì sao QCVN 01:2021 không còn bảng độ vươn
QCVN 01:2021/BXD, mục 2.6.7 “Quy định về các chi tiết kiến trúc của công trình tiếp giáp với tuyến đường”, viết nguyên văn: “Các chi tiết kiến trúc của công trình do đồ án quy hoạch chi tiết, thiết kế đô thị và quy chế quản lý kiến trúc tại từng khu vực quy định.”
Nói cách khác, quy chuẩn quốc gia đã chuyển thẩm quyền quy định độ vươn về cho địa phương, thay vì áp một bảng số chung cho cả nước như bản 2008. Mục 2.6.7 chỉ giữ lại các nguyên tắc: phần nhô ra không cản trở giao thông lòng đường, bảo đảm đi bộ an toàn trên vỉa hè, không ảnh hưởng cây xanh và hạ tầng kỹ thuật, thống nhất cảnh quan tuyến phố, tuân thủ phòng cháy chữa cháy và tiếp cận của xe chữa cháy. Trường hợp chỉ giới xây dựng lùi vào so với chỉ giới đường đỏ thì không bộ phận nào của công trình được vượt quá chỉ giới đường đỏ.
Hệ quả thực tế: hỏi “được đua ra bao nhiêu mét” mà chỉ tra quy chuẩn quốc gia thì không có câu trả lời. Phải tra ba thứ — quy hoạch chi tiết khu vực, quy chế quản lý kiến trúc của địa phương, và nội dung giấy phép xây dựng được cấp.

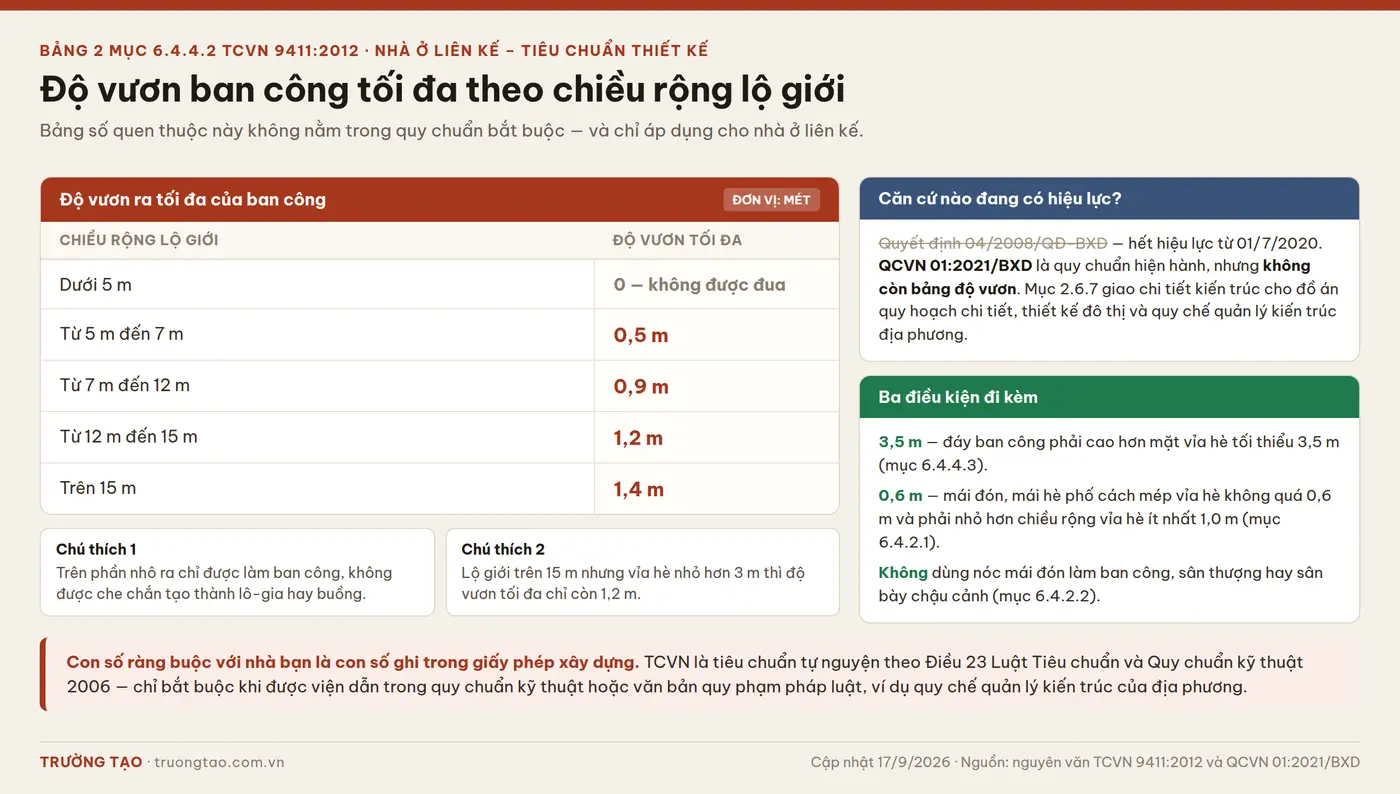

Bảng độ vươn tối đa theo TCVN 9411:2012
Nguyên văn mục 6.4.4.2: “Độ vươn ra của ban công đối với nhà ở liên kế mặt phố phụ thuộc vào chiều rộng lộ giới và không được lớn hơn các kích thước quy định trong Bảng 2.”
| Chiều rộng lộ giới (m) | Độ vươn ra tối đa (m) |
|---|---|
| Dưới 5 | 0 — không được làm ban công đua ra |
| Từ 5 đến 7 | 0,5 |
| Từ 7 đến 12 | 0,9 |
| Từ 12 đến 15 | 1,2 |
| Trên 15 | 1,4 |
Hai chú thích của Bảng 2 thường bị bỏ sót:
1) Trên phần nhô ra chỉ được làm ban công, không được che chắn tạo thành lô-gia hay buồng.
2) Trường hợp lộ giới rộng trên 15 m nhưng vỉa hè nhỏ hơn 3 m thì độ vươn tối đa chỉ còn 1,2 m.
Lưu ý về cách đo. Lộ giới là chiều rộng toàn tuyến đường tính giữa hai chỉ giới đường đỏ, bao gồm cả vỉa hè hai bên — không phải chiều rộng mặt đường xe chạy. Đo nhầm sang mặt đường là lỗi phổ biến khiến chủ nhà tự xếp mình vào nhóm thấp hơn hoặc cao hơn thực tế.

Ba điều kiện đi kèm mà nhiều người bỏ sót
Chiều cao đáy ban công. Mục 6.4.4.3 TCVN 9411:2012: “Mặt dưới cùng của ban công phải cao hơn mặt vỉa hè tối thiểu là 3,5 m.” Đây là lý do phần đua ra chỉ được bắt đầu từ tầng hai trở lên ở nhà phố có vỉa hè.
Mái đón, mái hè phố tuân theo giới hạn riêng. Mục 6.4.2.1: phần nhô ra của mái đón, mái hè phố cách mép vỉa hè không lớn hơn 0,6 m, đồng thời phải nhỏ hơn chiều rộng vỉa hè ít nhất 1,0 m, và không được trồng cột trên vỉa hè. Đây là con số khác với bảng ban công — nhiều bản vẽ nhà phố áp nhầm một con số cho cả hai.
Không được dùng nóc mái đón làm sân. Mục 6.4.2.2: bên trên mái đón, mái hè phố không được sử dụng làm ban công, sân thượng, sân bày chậu cảnh hay các vật thể kiến trúc khác.
Tự kiểm 5 phút trước khi ký hợp đồng thi công
Sáu câu dưới đây tra được hết bằng giấy tờ bạn đang có trong tay. Trả lời xong sáu câu là biết bản vẽ của mình có rủi ro phải tháo dỡ hay không.
- Lộ giới tuyến đường trước nhà là bao nhiêu mét? Đo giữa hai chỉ giới đường đỏ, không phải bề rộng mặt đường.
- Vỉa hè rộng bao nhiêu? Lộ giới trên 15 m nhưng vỉa hè dưới 3 m thì độ vươn tối đa tụt về 1,2 m.
- Giấy phép xây dựng ghi độ vươn ban công là bao nhiêu? Đây mới là con số ràng buộc pháp lý với công trình của bạn.
- Địa phương có quy chế quản lý kiến trúc hoặc quy hoạch chi tiết quy định riêng cho tuyến phố này không? QCVN 01:2021 giao thẩm quyền cho chính các văn bản đó.
- Đáy ban công trên bản vẽ có cao hơn vỉa hè ít nhất 3,5 m không?
- Bản vẽ có che chắn phần đua ra thành lô-gia, buồng hay phòng ở không? Nếu có thì phần đó không còn là ban công theo tiêu chuẩn.
Nếu làm sai thì bị xử lý thế nào
Từ 26/8/2026, chế tài nằm ở Nghị định 339/2026/NĐ-CP — văn bản này thay thế Nghị định 16/2022/NĐ-CP mà phần lớn bài viết trên mạng còn trích dẫn.
Hành vi xây dựng sai nội dung giấy phép xây dựng đối với nhà ở riêng lẻ được quy định tại khoản 4 Điều 25: phạt tiền 30.000.000 – 40.000.000 đồng với trường hợp giấy phép xây dựng mới, và 15.000.000 – 20.000.000 đồng với trường hợp giấy phép sửa chữa, cải tạo, di dời. Biện pháp khắc phục hậu quả là buộc phá dỡ công trình, phần công trình xây dựng vi phạm.
Hai điểm cần hiểu đúng. Thứ nhất, các mức tiền nêu trên là mức áp dụng đối với tổ chức; cá nhân xây nhà ở riêng lẻ chịu 50% mức đó. Thứ hai, tiền phạt gần như luôn là phần nhỏ nhất của thiệt hại — chi phí thực nằm ở việc phá dỡ phần kết cấu đã đổ liền khối với sàn, làm lại hoàn thiện và kéo dài tiến độ.
Số điều khoản và mức tiền ở trên được đối chiếu từ hai nguồn tổng hợp độc lập về Nghị định 339/2026/NĐ-CP. Khi áp dụng cho một trường hợp cụ thể, bạn nên kiểm tra lại nguyên văn nghị định hoặc hỏi cơ quan cấp phép tại địa phương.

Phần đua ra ảnh hưởng đến chi phí ở chỗ nào
Phần đua ra không phải “phần thừa”. Nó là sàn bê tông cốt thép có dầm công-xôn, kèm lan can, chống thấm, hoàn thiện cả mặt trên lẫn mặt dưới, và thường có cả hệ thoát nước riêng. Về khối lượng, một mét vuông ban công tiêu tốn thép nhiều hơn một mét vuông sàn trong nhà, vì dầm công-xôn phải chịu mô-men lớn hơn.
Vấn đề là rất nhiều báo giá xây nhà trọn gói tính phần ban công, ô văng, mái đua theo một hệ số phần trăm diện tích sàn — 50%, 70%, có nơi 100%. Hệ số đó do từng nhà thầu tự đặt, không có trong bất kỳ tập định mức nào của Bộ Xây dựng. Hai nhà thầu báo cùng một đơn giá trên mét vuông nhưng dùng hai hệ số khác nhau sẽ ra hai con số chênh nhau đáng kể, và chủ nhà không có cách nào phát hiện nếu không có bảng khối lượng chi tiết.
Cách kiểm tra duy nhất đáng tin: yêu cầu bảng khối lượng tách riêng dòng ban công, ô văng, mái đua theo mét vuông sàn và mét khối bê tông, kilôgam thép — không gộp chung vào dòng “sàn”. Chúng tôi đã viết chi tiết về cách đọc một bảng như vậy trong bài Dự toán chi phí xây nhà 2026: bốn thứ bạn không kiểm tra được nếu thiếu bảng khối lượng, và về các đường phát sinh thường gặp trong bài Xây nhà xong đội lên vài trăm triệu: sáu lý do và cách giữ ngân sách. Nếu bạn muốn tự làm trước, có thể tải file Excel bóc tách khối lượng nhà dân dụng miễn phí.
Gửi bản vẽ mặt đứng — nhận lại phần kiểm tra độ vươn và bảng khối lượng
Nếu bạn đang cầm bản vẽ và không chắc phần đua ra có đúng giấy phép hay không, gửi cho chúng tôi. Bạn sẽ nhận lại:
- Đối chiếu độ vươn trên bản vẽ với lộ giới thực tế và nội dung giấy phép xây dựng
- Bảng khối lượng tách riêng ban công, ô văng, mái đua — không gộp vào sàn
- Dự toán chi tiết theo định mức hiện hành, có thuyết minh từng dòng
Nguyên tắc thiết kế ban công đua ra đẹp cho nhà ở
Trong giới hạn pháp lý đã xác định, phần đua ra vẫn là chỗ tạo được nhiều khác biệt nhất cho mặt tiền. Ba nguyên tắc đáng lưu ý.
Giữ tỷ lệ cân đối. Ban công đua ra quá nhiều hoặc quá ít đều làm mặt tiền mất cân đối. Chiều rộng ban công khoảng 1/3 đến 1/2 chiều rộng phòng phía trong thường cho cảm giác hài hòa, vừa đủ thông thoáng vừa tạo được điểm nhấn.
Bám theo phong cách kiến trúc chung. Ban công rộng, đường nét thẳng và lan can kính hợp với nhà theo phong cách hiện đại, tối giản. Ban công hẹp hơn, lan can sắt uốn hoặc con tiện hợp với nhà cổ điển. Một ban công đẹp nhưng lệch phong cách sẽ làm hỏng cả mặt đứng.
Tận dụng hướng nắng. Phần đua ra là bộ phận che nắng tự nhiên cho tầng dưới. Ở mặt tiền hướng tây, tăng độ vươn trong giới hạn cho phép và kết hợp lam chắn nắng sẽ giảm đáng kể nhiệt hắt vào phòng, đồng thời vẫn giữ được ánh sáng tự nhiên.

Từ 01/01/2027 có gì thay đổi
Thông tư 46/2026/TT-BXD ngày 30/6/2026 đã ban hành QCVN 01:2026/BXD — Quy chuẩn kỹ thuật quốc gia về quy hoạch đô thị và nông thôn, hiệu lực từ 01/01/2027, thay thế Thông tư 01/2021/TT-BXD. Tên quy chuẩn đổi từ “quy hoạch xây dựng” sang “quy hoạch đô thị và nông thôn”.
Tại thời điểm tháng 9/2026, QCVN 01:2021/BXD vẫn là quy chuẩn đang có hiệu lực. Bản 2026 cũng không đưa lại bảng độ vươn theo lộ giới; quy chuẩn tiếp tục giữ nguyên tắc trao quyền quy định chi tiết kiến trúc cho quy hoạch và quy chế quản lý kiến trúc địa phương. Nếu công trình của bạn xin phép sau 01/01/2027, hãy hỏi lại cơ quan cấp phép về căn cứ được áp dụng.
Câu hỏi thường gặp
Nhà trong hẻm có được làm ban công đua ra không?
Theo Bảng 2 TCVN 9411:2012, lộ giới dưới 5 m thì độ vươn tối đa bằng 0 — tức là không được làm ban công đua ra ngoài chỉ giới đường đỏ. Phần lớn hẻm nhỏ rơi vào nhóm này. Tuy nhiên căn cứ quyết định vẫn là giấy phép xây dựng và quy chế quản lý kiến trúc của địa phương.
Ô văng và mái đón có cùng giới hạn với ban công không?
Không. Ban công theo Bảng 2 mục 6.4.4.2; mái đón và mái hè phố theo mục 6.4.2.1 với giới hạn riêng — cách mép vỉa hè không quá 0,6 m và phải nhỏ hơn chiều rộng vỉa hè ít nhất 1,0 m. Áp nhầm một con số cho cả hai là lỗi hay gặp trên bản vẽ nhà phố.
Ban công đua ra có được tính vào diện tích xây dựng khi thanh toán không?
Điều này do hợp đồng thi công quy định, không do văn bản pháp luật về quy hoạch quy định. Mỗi nhà thầu áp một hệ số khác nhau. Hãy yêu cầu ghi rõ hệ số tính diện tích cho ban công, ô văng, mái đua ngay trong hợp đồng, và đối chiếu với bảng khối lượng chi tiết.
Đã xây rồi mới biết sai thì xử lý thế nào?
Biện pháp khắc phục hậu quả theo Nghị định 339/2026/NĐ-CP là buộc phá dỡ phần công trình vi phạm. Nên chủ động liên hệ cơ quan cấp phép xây dựng tại địa phương để xác định phạm vi vi phạm trước khi thi công tiếp — càng đổ thêm sàn thì chi phí xử lý càng lớn.
Tôi nên tra ở đâu để biết chính xác độ vươn cho nhà mình?
Theo thứ tự: nội dung giấy phép xây dựng đã được cấp, rồi quy chế quản lý kiến trúc và đồ án quy hoạch chi tiết của khu vực do UBND cấp tỉnh hoặc cấp xã công bố. TCVN 9411:2012 chỉ dùng để tham chiếu khi hai nguồn trên không quy định cụ thể.
Căn cứ sử dụng trong bài: QCVN 01:2021/BXD ban hành kèm Thông tư 01/2021/TT-BXD ngày 19/5/2021, hiệu lực 05/7/2021, mục 2.6.7 · TCVN 9411:2012 “Nhà ở liên kế – Tiêu chuẩn thiết kế”, mục 6.4.2, 6.4.4.2 (Bảng 2), 6.4.4.3 · Luật Tiêu chuẩn và Quy chuẩn kỹ thuật 2006, Điều 23 và Điều 38 · Nghị định 339/2026/NĐ-CP ngày 26/8/2026, Điều 25 · Thông tư 46/2026/TT-BXD ngày 30/6/2026 ban hành QCVN 01:2026/BXD, hiệu lực 01/01/2027 · Quyết định 04/2008/QĐ-BXD đã hết hiệu lực từ 01/7/2020 theo Thông tư 22/2019/TT-BXD.
Bài viết rà soát lần gần nhất ngày 17/9/2026. Nội dung mang tính tham khảo chuyên môn, không thay thế ý kiến của cơ quan cấp phép xây dựng tại địa phương.
